信息详情页

Tue Jun 12 15:58:48 CST 2018

{CKECommentFlag=N, Attribute=0, PlatformAttribute=3, _PageIndex=0, ID=160912, PageTitles=null, BodyText=

  关键概念

  工程建设定额,施工定额,预算定额,概算定额,概算指标,投资估算指标,单位工程直接费,单位工程概预算造价,单项工程概算造价,企业定额,工人工作时间,机器工作时间,计时观察法,作业时间,规范时间,定额时间,人工单价,材料基价,材料预算价格,台班单价,台班折旧,耐用总台班,大修间隔台班,大修周期,工程单价。

  学习方法点拨

  本章近几年考分在16分以上、20分以下,是本书的重要章节。2006版教材此章内容较以前版本简化,按照206号文修订了人工单价、材料价格、施工机械台班单价、工程单价的内容,加强了企业定额的内容,尤其是企业定额编制的方法。考核主要集中在前四节的内容,重点掌握工程建设定额的分类及特点、工程定额计价的基本方法、建筑安装工程中人工、材料和机械台班的定额消耗量的编制、人工单价的构成、材料预算价格和机械台班单价的构成及计算。

  一、工程定额计价的基本特点和改革

  本节主要掌握工程定额的前两种分类,即按生产要素消耗内容、按编制程序和用途进行的分类,重点在于定额的表现形式及不同定额间的比较;掌握工程定额的特点,主要考核是定额特点的表现形式;掌握我国建筑产品计价发展的三个历程,重点在于各个阶段主要价格形式和表现特点。

  易错点与易忽略点:定额分类、建筑产品发展历程的各阶段特点。

  二、建筑安装工程人工、机械台班、材料定额消耗量确定方法

  本节掌握施工过程中工序、工作过程和综合工作过程的特征;工人工作时间和机器工作时间的分类,不但要掌握时间构成,还要掌握各个时间的具体含义,此部分经常考核较细节的内容,复习时要注意细节;掌握计时观察法的分类,重点在于各种方法适用的对象及特点;掌握人工定额消耗量的确定方法,注意工序作业时间、规范时间和定额时间包含的内容;掌握确定机械台班消耗量的方法;掌握确定材料消耗量的方法,注意各种方法适用对象;掌握企业定额编制的原则和方法,特别注意编制方法,属于2006版教材的新增内容,但2006年未考核。

  易错点与易忽略点:工人工作时间(机器工作时间)构成中各个时间的区别。

  三、预算定额

  掌握预算定额的用途和编制原则,尤其是预算定额与企业定额编制原则的区别;掌握预算定额中人工工El的构成及两种确定方法,特别注意其他用工中的辅助用工和人工幅度差的内容;掌握预算定额中材料消耗量的确定方法及适用对象;熟悉机械台班幅度差的内容。

  易错点与易忽略点:人工预算定额中其他用工,机械幅度差的内容。

  四、建筑安装工程人工、材料、机械台班单价的确定方法

  这部分经常与第一章建安费用构成结合在一起考核。

  对于人工单价,主要掌握其构成及其影响人工单价的因素,特别注意辅助工资与企业管理费中劳动保险费的区别。

  对于材料价格,掌握材料价格的构成及计算和影响材料价格的因素,尤其是材料基价的构成和计算,注意同一种材料,由于来源地不同,对于原价和运杂费采用加权平均方法计算。另外,材料的包装费包含在运杂费中,还要注意采购及保管费计算基数是材料运到工地仓库的价格,不是原价。

  对于施工机械台班单价,要掌握其构成和计算。注意台班单价、大修理费、经修费的计算和区分几个概念:耐用总台班、年工作台班、大修间隔台班、大修周期、大修次数及他们之间的关系。另外,对于2006版教材新增内容施工机械的安拆费和场外运费计人的费用项目的差异务必掌握。

  易错点与易忽略点:材料加工的构成及计算,施工机械安拆费和场外运费的各种计价方式及适用情况。

  五、工程单价和单位估价表

  此部分掌握工料单价和综合单价即可。

  六、概算定额与概算指标

  此部分注意概算定额和概算指标的差异及概算指标的表现形式。

  七、投资估算指标

  此部分掌握投资估算指标的三种形式及表示方式。

  本章后面三节内容考核很少,只需看要点即可。

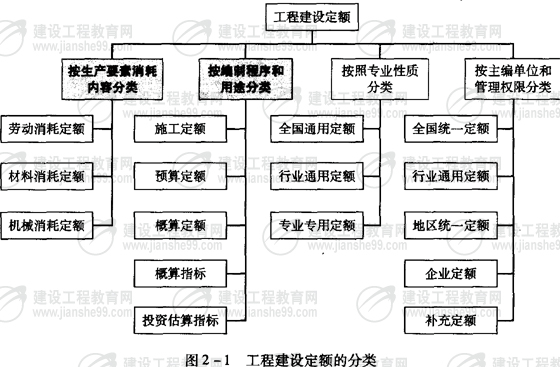

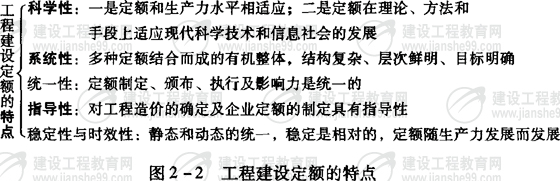

  工程建设定额的分类及特点

  工程建设定额是指在工程建设中单位产品的人工、材料、机械、资金消耗的规定额度。它是一种工程造价信息,主要是指资源要素消耗量的数据,包括人工、材料、施工机械的消耗量。工程建设定额的分类及特点见图2-1、图2-2.

hspace=0

  注:(1)劳动消耗定额(人工定额、劳动定额)和机械消耗定额(机械台班定额)既可表现为时间定额,叉可表现为产量定额,二者互为倒数。

  (2)企业定额在企业内部使用,水平一般应高于国家现行定额;补充定额只能在指定的范围内使用,司以作为以后修订定额的基础。

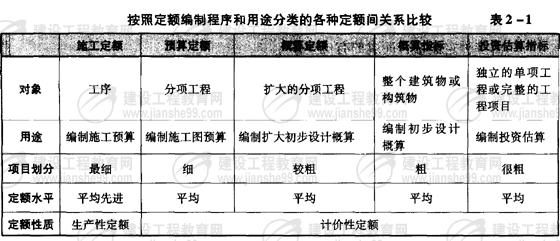

  (3)关于按编制程序和用途分类的施工定额、预算定额等编制对象、定额水平、用途、定额性质等比较见表2-1

hspace=0

hspace=0

  定额计价的基本方法

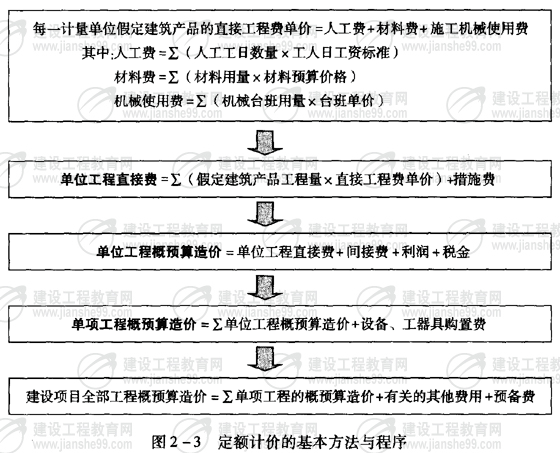

  一、定额计价的基本方法与程序(图2-3)

hspace=0

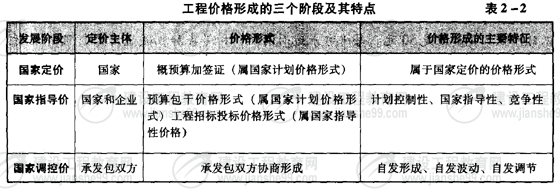

  二、工程价格形成的三个阶段及其特点(表2-2)

hspace=0

  时间分类及计时观察法

  一、施工过程

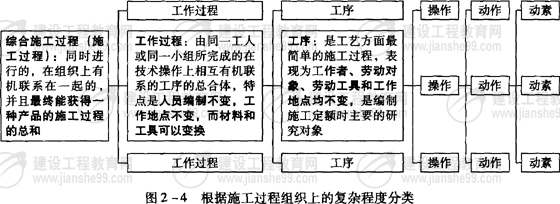

  根据施工过程组织上的复杂程度将施工过程分为工序、工作过程、综合施工过程,如图2-4所示。

hspace=0

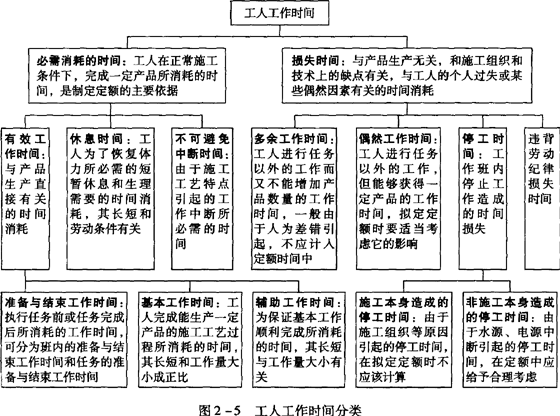

  二、工人工作时间分类(图2-5)

hspace=0

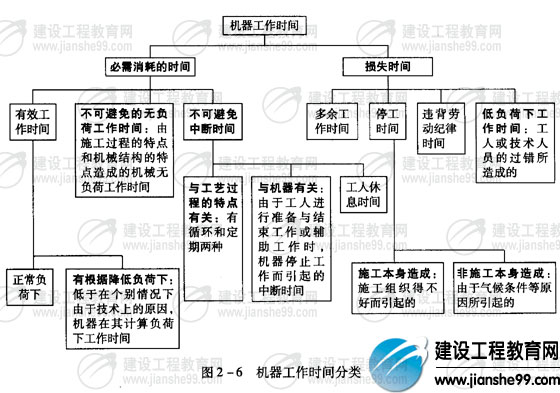

  三、机器工作时间分类(图2-6)

hspace=0

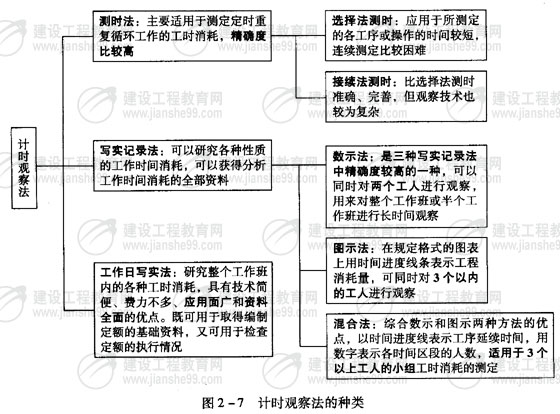

  四、计时观察法(图2-7)

hspace=0

  建筑安装工程机械、人工、材料消耗量的确定

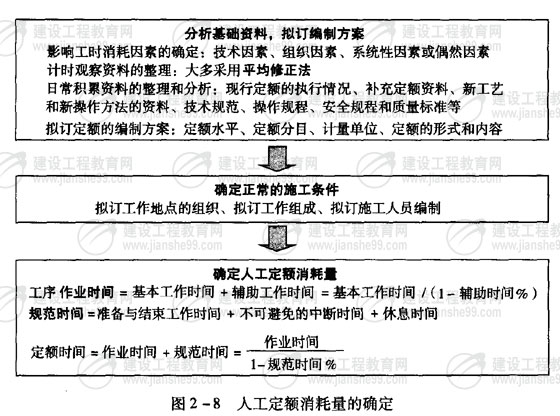

  一、人工定额消耗量确定(图2-8)

hspace=0

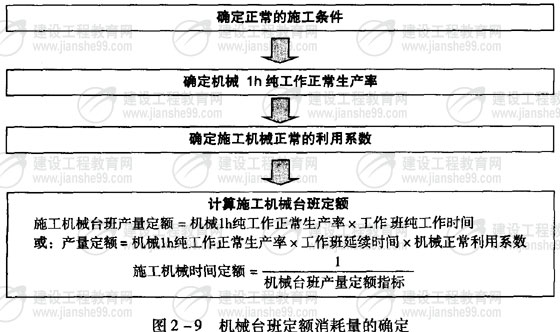

  二、机械台班定额消耗量确定(图2-9)

hspace=0

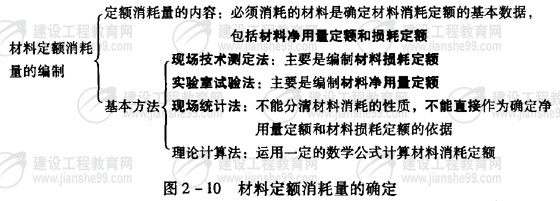

  三、材料定额消耗量确定(图2-10)

hspace=0

  预算定额的编制

  预算定额是规定消耗在合格质量的单位工程基本构造要素上的人工、材料和机械台班的数量标准。所谓基本构造要素,就是通常所说的分项工程和结构构件。预算定额的编制一般应遵循社会平均水平原则、简明适用原则以及统一性和差别性相结合的原则。

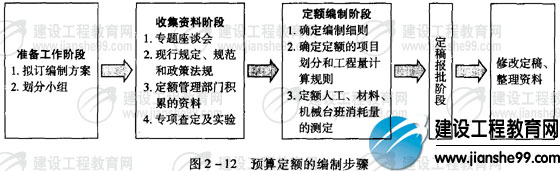

  一、预算定额的编制步骤(图2-12)

hspace=0

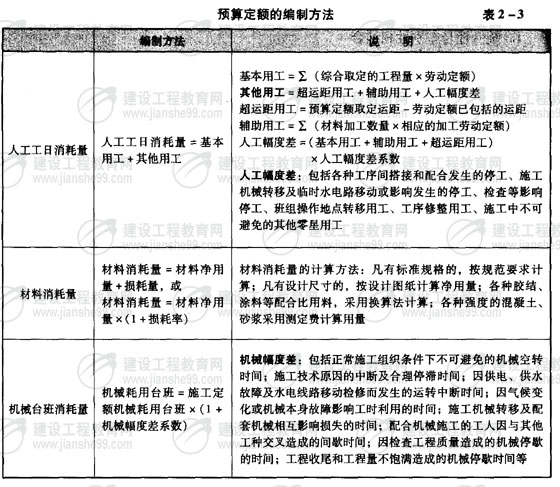

  二、预算定额的编制方法(表2-3)

hspace=0

  建筑安装工程费用中人、材、机单价的确定

  此部分2006版教材按照206号文对人工单价、材料预算价格和施工机械台班单价构成和计算进行了调整,考生注意变动部分,不要和老教材混淆。

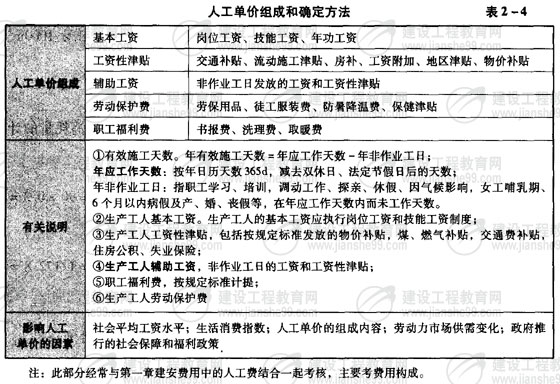

  一、人工单价组成和确定方法(表2-4)

hspace=0

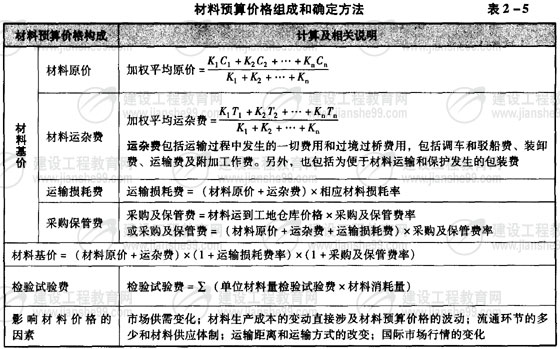

  二、材料预算价格组成和确定方法(表2-5)

hspace=0

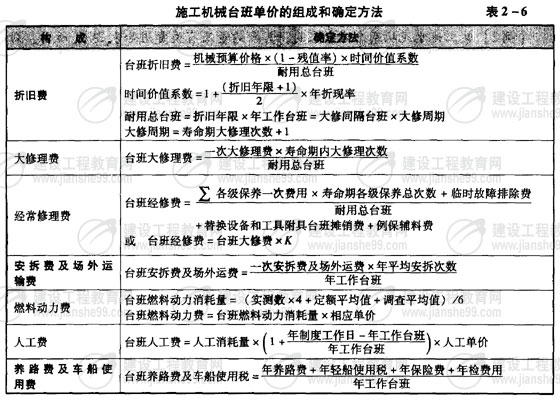

  三、施工机械台班单价的组成和确定方法(表2-6)

hspace=0

  工程单价

  一、工程单价含义

  工程单价(也称为定额单位),是指单位假定建筑安装产品的不完全价格,通常是指建筑安装工程的预算单价和概算单价。

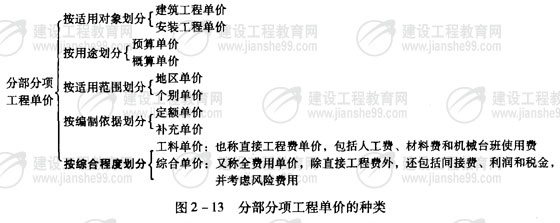

  二、分部分项工程单价的种类(图2-13)

hspace=0

  概算定额

  概算定额是指在预算定额基础上,确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量标准,又称为扩大结构定额。

  概算定额的编制一般分三阶段进行,即准备阶段、编制初稿阶段和审查定稿阶段。

hspace=0

  概算指标

  一、定义

  建筑安装工程概算指标通常是以整个构筑物和建筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。

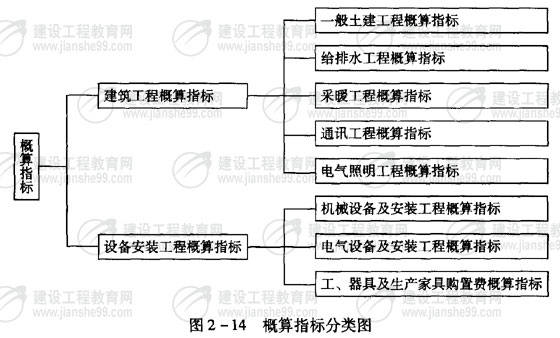

  二、概算指标分类(图2-14)

hspace=0

  三、概算指标表现形式

  投资估算指标

  工程投资估算指标是编制建设项目建议书、可行性研究报告等前期工作阶段投资估算的依据,也可以作为编制固定资产长远规划投资额的参考。其编制过程一般包括收集整理资料、平衡调整和测算审查三个阶段。



, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2008年造价工程师《工程造价计价与控制》第二章复习指导, SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=panzhiqiang, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/html/2008/5/pa0658345718165800279381.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=121006800000000, ReferName=null, ReferURL=null, Keyword=造价工程师,工程,造价,计价,控制, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2008-05-06 18:00:00.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM257256, Prop2=0, Prop3=null, Prop4=null, AddUser=panzhiqiang, AddTime=2008-05-06 18:00:00.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2008年造价工程师《工程造价计价与控制》第二章复习指导, Link=/html/2008/5/pa0658345718165800279381.shtml, ContentPageSize=1, Content=

  关键概念

  工程建设定额,施工定额,预算定额,概算定额,概算指标,投资估算指标,单位工程直接费,单位工程概预算造价,单项工程概算造价,企业定额,工人工作时间,机器工作时间,计时观察法,作业时间,规范时间,定额时间,人工单价,材料基价,材料预算价格,台班单价,台班折旧,耐用总台班,大修间隔台班,大修周期,工程单价。

  学习方法点拨

  本章近几年考分在16分以上、20分以下,是本书的重要章节。2006版教材此章内容较以前版本简化,按照206号文修订了人工单价、材料价格、施工机械台班单价、工程单价的内容,加强了企业定额的内容,尤其是企业定额编制的方法。考核主要集中在前四节的内容,重点掌握工程建设定额的分类及特点、工程定额计价的基本方法、建筑安装工程中人工、材料和机械台班的定额消耗量的编制、人工单价的构成、材料预算价格和机械台班单价的构成及计算。

  一、工程定额计价的基本特点和改革

  本节主要掌握工程定额的前两种分类,即按生产要素消耗内容、按编制程序和用途进行的分类,重点在于定额的表现形式及不同定额间的比较;掌握工程定额的特点,主要考核是定额特点的表现形式;掌握我国建筑产品计价发展的三个历程,重点在于各个阶段主要价格形式和表现特点。

  易错点与易忽略点:定额分类、建筑产品发展历程的各阶段特点。

  二、建筑安装工程人工、机械台班、材料定额消耗量确定方法

  本节掌握施工过程中工序、工作过程和综合工作过程的特征;工人工作时间和机器工作时间的分类,不但要掌握时间构成,还要掌握各个时间的具体含义,此部分经常考核较细节的内容,复习时要注意细节;掌握计时观察法的分类,重点在于各种方法适用的对象及特点;掌握人工定额消耗量的确定方法,注意工序作业时间、规范时间和定额时间包含的内容;掌握确定机械台班消耗量的方法;掌握确定材料消耗量的方法,注意各种方法适用对象;掌握企业定额编制的原则和方法,特别注意编制方法,属于2006版教材的新增内容,但2006年未考核。

  易错点与易忽略点:工人工作时间(机器工作时间)构成中各个时间的区别。

  三、预算定额

  掌握预算定额的用途和编制原则,尤其是预算定额与企业定额编制原则的区别;掌握预算定额中人工工El的构成及两种确定方法,特别注意其他用工中的辅助用工和人工幅度差的内容;掌握预算定额中材料消耗量的确定方法及适用对象;熟悉机械台班幅度差的内容。

  易错点与易忽略点:人工预算定额中其他用工,机械幅度差的内容。

  四、建筑安装工程人工、材料、机械台班单价的确定方法

  这部分经常与第一章建安费用构成结合在一起考核。

  对于人工单价,主要掌握其构成及其影响人工单价的因素,特别注意辅助工资与企业管理费中劳动保险费的区别。

  对于材料价格,掌握材料价格的构成及计算和影响材料价格的因素,尤其是材料基价的构成和计算,注意同一种材料,由于来源地不同,对于原价和运杂费采用加权平均方法计算。另外,材料的包装费包含在运杂费中,还要注意采购及保管费计算基数是材料运到工地仓库的价格,不是原价。

  对于施工机械台班单价,要掌握其构成和计算。注意台班单价、大修理费、经修费的计算和区分几个概念:耐用总台班、年工作台班、大修间隔台班、大修周期、大修次数及他们之间的关系。另外,对于2006版教材新增内容施工机械的安拆费和场外运费计人的费用项目的差异务必掌握。

  易错点与易忽略点:材料加工的构成及计算,施工机械安拆费和场外运费的各种计价方式及适用情况。

  五、工程单价和单位估价表

  此部分掌握工料单价和综合单价即可。

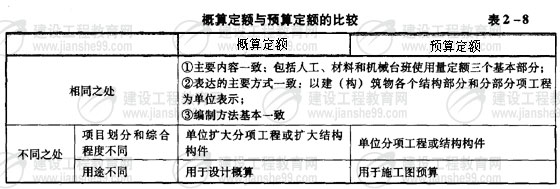

  六、概算定额与概算指标

  此部分注意概算定额和概算指标的差异及概算指标的表现形式。

  七、投资估算指标

  此部分掌握投资估算指标的三种形式及表示方式。

  本章后面三节内容考核很少,只需看要点即可。

  工程建设定额的分类及特点

  工程建设定额是指在工程建设中单位产品的人工、材料、机械、资金消耗的规定额度。它是一种工程造价信息,主要是指资源要素消耗量的数据,包括人工、材料、施工机械的消耗量。工程建设定额的分类及特点见图2-1、图2-2.

hspace=0

  注:(1)劳动消耗定额(人工定额、劳动定额)和机械消耗定额(机械台班定额)既可表现为时间定额,叉可表现为产量定额,二者互为倒数。

  (2)企业定额在企业内部使用,水平一般应高于国家现行定额;补充定额只能在指定的范围内使用,司以作为以后修订定额的基础。

  (3)关于按编制程序和用途分类的施工定额、预算定额等编制对象、定额水平、用途、定额性质等比较见表2-1

hspace=0

hspace=0

  定额计价的基本方法

  一、定额计价的基本方法与程序(图2-3)

hspace=0

  二、工程价格形成的三个阶段及其特点(表2-2)

hspace=0

  时间分类及计时观察法

  一、施工过程

  根据施工过程组织上的复杂程度将施工过程分为工序、工作过程、综合施工过程,如图2-4所示。

hspace=0

  二、工人工作时间分类(图2-5)

hspace=0



  三、机器工作时间分类(图2-6)

hspace=0

  四、计时观察法(图2-7)

hspace=0

  建筑安装工程机械、人工、材料消耗量的确定

  一、人工定额消耗量确定(图2-8)

hspace=0

  二、机械台班定额消耗量确定(图2-9)

hspace=0

  三、材料定额消耗量确定(图2-10)

hspace=0

  预算定额的编制

  预算定额是规定消耗在合格质量的单位工程基本构造要素上的人工、材料和机械台班的数量标准。所谓基本构造要素,就是通常所说的分项工程和结构构件。预算定额的编制一般应遵循社会平均水平原则、简明适用原则以及统一性和差别性相结合的原则。

  一、预算定额的编制步骤(图2-12)

hspace=0

  二、预算定额的编制方法(表2-3)

hspace=0

  建筑安装工程费用中人、材、机单价的确定

  此部分2006版教材按照206号文对人工单价、材料预算价格和施工机械台班单价构成和计算进行了调整,考生注意变动部分,不要和老教材混淆。

  一、人工单价组成和确定方法(表2-4)

hspace=0

  二、材料预算价格组成和确定方法(表2-5)

hspace=0

  三、施工机械台班单价的组成和确定方法(表2-6)

hspace=0

  工程单价

  一、工程单价含义

  工程单价(也称为定额单位),是指单位假定建筑安装产品的不完全价格,通常是指建筑安装工程的预算单价和概算单价。

  二、分部分项工程单价的种类(图2-13)

hspace=0

  概算定额

  概算定额是指在预算定额基础上,确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量标准,又称为扩大结构定额。

  概算定额的编制一般分三阶段进行,即准备阶段、编制初稿阶段和审查定稿阶段。

hspace=0

  概算指标

  一、定义

  建筑安装工程概算指标通常是以整个构筑物和建筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。

  二、概算指标分类(图2-14)

hspace=0

  三、概算指标表现形式

  投资估算指标

  工程投资估算指标是编制建设项目建议书、可行性研究报告等前期工作阶段投资估算的依据,也可以作为编制固定资产长远规划投资额的参考。其编制过程一般包括收集整理资料、平衡调整和测算审查三个阶段。



}
