  东部某市一承包商于某年3月6日与该市一名业主签订了一项施工合同,合同规定:

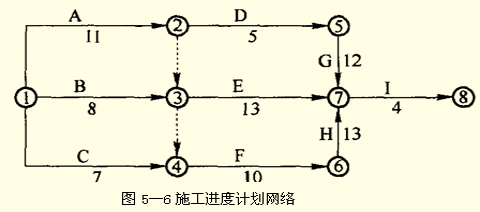

  ①业主应于3月14日提交施工场地;②开工日期3月16日,竣工日期4月22日,合同日历工期为38天;③工期每提前一天奖励3000元,每延误一天罚款5000元。承包商按时提交了施工方案和网络进度计划,见图5—6,并得到了业主代表的批准。

hspace=0

  在施工过程中发生了如下一些事项:
  ①因部分原有设施搬迁,致使施工场地的提供时间被延误,业主直至3月17日才提供全部场地,从而影响了A、B两项工作的正常作业,使该两项工作的持续时间均延长了2天,并使这两项工作分别窝工6个和8个工日。工作C没有受到影响。
  ②承包商与设备租赁商原约定工作D使用的机械在3月27日进场,但由于运输问题推迟到3月30日才进场,造成工作D持续时间增加了1天,同时多用人工7个工日。
  ③E工作施工过程中,因设计变更,造成其施工时间增加了2天,多用人工14个工日,另增加其他费用15000元。
  问题:
  (1)在上述事项中,哪些方面承包商可以向业主提出索赔的要求?简述理由。
  (2)该工程实际工期为多少天?可得到的工期补偿为多少天?
  (3)假设双方规定人工费标准为30元/天,双方协商的窝工人工费补偿标准为18元/天,管理费、利润等不予补偿,则承包商可得到的经济补偿是多少?

  问题(1)
  事项①可以提出工期补偿和费用补偿的要求。因为按合同要求提供施工场地是业主的工作内容,因此延误提供施工场地属于业主应承担的责任,并且工作A处于关键路线上。
  事项②不可以提出索赔要求。因为租赁设备延迟进场属于承包商自身应承担的责任。
  事项③索赔成立。因为设计变更的责任在业主。但由于受影响的工作E不在关键路线上(不是关键工作),且工期增加的时间(2天)没有超过该项工作的总时差(10天),故承包商只可以提出费用补偿的要求。
  问题(2)
  该网络进度计划原计算工期为38天,关键路线为:A—F—H—I或1—2—3—4—6—7—8。
  发生各项变更后,其实际工期为40天,关键路线仍为:A—F—H—I或1—2—3—4—6—7—8。
  如果只考虑应由业主承担责任的各项变更,将其被延误的工期计算到总工期中,则此时计算工期为40天,关键路线仍为:A—F—H—I。
  工期补偿:40-38=2(天)。
  问题(3)
  承包商可得到的费用补偿为:(6+8)×18+14×30+15000=15672(元)。

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=792, CatalogInnerCode=000020000003000002, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2008年造价工程师执业资格考试《案例分析》习题七, SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=panzhiqiang, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/html/2008/9/pa736429381017198002147031.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=122161794000000, ReferName=null, ReferURL=null, Keyword=造价工程师,案例分析,习题, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2008-09-17 10:19:00.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM263751, Prop2=0, Prop3=null, Prop4=null, AddUser=panzhiqiang, AddTime=2008-09-17 10:19:00.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2008年造价工程师执业资格考试《案例分析》习题七, Link=/html/2008/9/pa736429381017198002147031.shtml, ContentPageSize=1, Content=

  东部某市一承包商于某年3月6日与该市一名业主签订了一项施工合同,合同规定:
  ①业主应于3月14日提交施工场地;②开工日期3月16日,竣工日期4月22日,合同日历工期为38天;③工期每提前一天奖励3000元,每延误一天罚款5000元。承包商按时提交了施工方案和网络进度计划,见图5—6,并得到了业主代表的批准。

hspace=0

  在施工过程中发生了如下一些事项:
  ①因部分原有设施搬迁,致使施工场地的提供时间被延误,业主直至3月17日才提供全部场地,从而影响了A、B两项工作的正常作业,使该两项工作的持续时间均延长了2天,并使这两项工作分别窝工6个和8个工日。工作C没有受到影响。
  ②承包商与设备租赁商原约定工作D使用的机械在3月27日进场,但由于运输问题推迟到3月30日才进场,造成工作D持续时间增加了1天,同时多用人工7个工日。
  ③E工作施工过程中,因设计变更,造成其施工时间增加了2天,多用人工14个工日,另增加其他费用15000元。
  问题:
  (1)在上述事项中,哪些方面承包商可以向业主提出索赔的要求?简述理由。
  (2)该工程实际工期为多少天?可得到的工期补偿为多少天?
  (3)假设双方规定人工费标准为30元/天,双方协商的窝工人工费补偿标准为18元/天,管理费、利润等不予补偿,则承包商可得到的经济补偿是多少?

  问题(1)
  事项①可以提出工期补偿和费用补偿的要求。因为按合同要求提供施工场地是业主的工作内容,因此延误提供施工场地属于业主应承担的责任,并且工作A处于关键路线上。
  事项②不可以提出索赔要求。因为租赁设备延迟进场属于承包商自身应承担的责任。
  事项③索赔成立。因为设计变更的责任在业主。但由于受影响的工作E不在关键路线上(不是关键工作),且工期增加的时间(2天)没有超过该项工作的总时差(10天),故承包商只可以提出费用补偿的要求。
  问题(2)
  该网络进度计划原计算工期为38天,关键路线为:A—F—H—I或1—2—3—4—6—7—8。
  发生各项变更后,其实际工期为40天,关键路线仍为:A—F—H—I或1—2—3—4—6—7—8。
  如果只考虑应由业主承担责任的各项变更,将其被延误的工期计算到总工期中,则此时计算工期为40天,关键路线仍为:A—F—H—I。
  工期补偿:40-38=2(天)。
  问题(3)
  承包商可得到的费用补偿为:(6+8)×18+14×30+15000=15672(元)。

}
