混凝土结构吊装
混凝土结构吊装分为构件吊装和结构吊装两大类。其中,构件的吊装包括构件的制作、运输、堆放、吊装;结构吊装分为单层工业厂房结构吊装和多层装配式框架结构吊装,吊装顺序由于吊装方案的不同而不同。
(一)预制构件吊装工艺
预制构件吊装工艺应考虑构件的制作、运输、堆放、平面布置和构件的吊装过程。
1.预制构件的制作和运输
预制构件如柱、屋架、梁、桥面板等一般在现场预制或工厂预制。在许可的条件下,预制时尽可能采用叠浇法,重叠层数由地基承载能力和施工条件确定,一般不超过4层,上、下层间应做好隔离层,上层构件的浇筑应等到下层构件混凝土达到设计强度的300/100以后才可进行,整个预制场地应平整夯实,不可因受荷、浸水而产生不均匀沉陷。
工厂预制的构件需在吊装前运至工地,构件运输宜选用载重量较大的载重汽车和半拖式或全拖式的平板拖车,将构件直接运到工地构件堆放处。对构件运输时的混凝土强度要求是:如设计无规定时,不应低于设计的混凝土强度标准值的75%。
2.构件的平面布置
预制构件的堆放应考虑便于吊升及吊升后的就位,特别是大型构件,应做好构件堆放的布置图,以便一次吊升就位,减少起重设备负荷开行。对于小型构件,则可考虑布置在大型构件之间,也应以便于吊装、减少二次搬运为原则。但小型构件常采用随吊随运的方法,以便减少对施工场地的占用。
3.预制构件的吊装
预制构件吊装过程一般包括绑扎、吊升、就位、临时固定、校正和最后固定等工序。
(1)柱的吊装。
1)柱的绑扎。柱身绑扎点数和绑扎位置,要保证柱在吊装过程中受力合理,不发生变形或裂缝而折断。一般中、小型柱绑扎一点;重型柱或配筋少而细长的柱常绑扎两点甚至两点以上,以减少柱的吊装弯矩。必要时,需经吊装应力和裂缝控制计算后确定。一点绑扎时,绑扎位置在牛腿下面。
按柱吊起后柱身是否能保持垂直状态,分为斜吊法和直吊法,相应的绑扎方法有:斜吊绑扎法和直吊绑扎法。斜吊绑扎法用于柱的宽面抗弯能力满足吊装要求时,此法无须将预制柱翻身,但因起吊后柱身与杯底不垂直,对线就位较难;直吊绑扎法用于柱宽面抗弯能力不足,必须将预制柱翻身后窄面向上,刚度增大,再绑扎起吊,它需要较长的起重杆。
2)柱的起吊。柱的起吊方法,按柱在吊升过程中柱身运动的特点分为旋转法和滑行法;按使用起重机的数量,有单机起吊和双机抬吊。单机起吊的工艺如下:

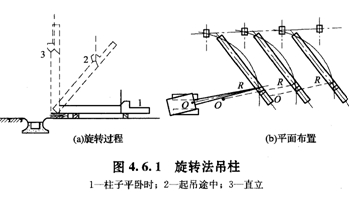

①旋转法(见图4.6.1)起重机边起钩、边旋转,使柱身绕柱脚旋转而逐渐吊起的方法称为旋转法。其要点是保持柱脚位置不动,并使柱的吊点、柱脚中心和杯11中心三点共圆。其特点是柱吊升中所受拉动较小,但对起重机的机动性要求高。一般采用自行式起萤机。

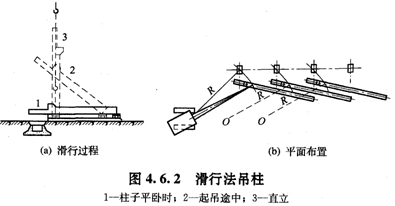

②滑行法。起吊时起重机不旋转,只起升吊钩,使柱脚在吊钩上升过程中沿着地面逐渐向前滑行,直至柱身直立的方法称为滑行法。其要点是柱的吊点要布置在杯E1旁;并与杯口中心两点共圆弧。其特点是起重机只需转动吊杆,即可将柱子吊装就位,较安全,但滑行过程中柱子受震动。故只有起重机、场地受限时才采用此法(见图4.6.2)。
建设工程教育网整理
, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011年造价工程师《土建》复习资料: 混凝土结构吊装, SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201012/zh872424341982210102192441.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=129349862100000, ReferName=null, ReferURL=null, Keyword=造价工程师资料,造价工程师考试资料,造价工程师,土, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2010-12-28 09:10:21.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM258067, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2010-12-28 09:10:21.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011年造价工程师《土建》复习资料: 混凝土结构吊装, Link=/new/201012/zh872424341982210102192441.shtml, ContentPageSize=1, Content=混凝土结构吊装
混凝土结构吊装分为构件吊装和结构吊装两大类。其中,构件的吊装包括构件的制作、运输、堆放、吊装;结构吊装分为单层工业厂房结构吊装和多层装配式框架结构吊装,吊装顺序由于吊装方案的不同而不同。
(一)预制构件吊装工艺
预制构件吊装工艺应考虑构件的制作、运输、堆放、平面布置和构件的吊装过程。
1.预制构件的制作和运输
预制构件如柱、屋架、梁、桥面板等一般在现场预制或工厂预制。在许可的条件下,预制时尽可能采用叠浇法,重叠层数由地基承载能力和施工条件确定,一般不超过4层,上、下层间应做好隔离层,上层构件的浇筑应等到下层构件混凝土达到设计强度的300/100以后才可进行,整个预制场地应平整夯实,不可因受荷、浸水而产生不均匀沉陷。
工厂预制的构件需在吊装前运至工地,构件运输宜选用载重量较大的载重汽车和半拖式或全拖式的平板拖车,将构件直接运到工地构件堆放处。对构件运输时的混凝土强度要求是:如设计无规定时,不应低于设计的混凝土强度标准值的75%。
2.构件的平面布置
预制构件的堆放应考虑便于吊升及吊升后的就位,特别是大型构件,应做好构件堆放的布置图,以便一次吊升就位,减少起重设备负荷开行。对于小型构件,则可考虑布置在大型构件之间,也应以便于吊装、减少二次搬运为原则。但小型构件常采用随吊随运的方法,以便减少对施工场地的占用。
3.预制构件的吊装
预制构件吊装过程一般包括绑扎、吊升、就位、临时固定、校正和最后固定等工序。
(1)柱的吊装。
1)柱的绑扎。柱身绑扎点数和绑扎位置,要保证柱在吊装过程中受力合理,不发生变形或裂缝而折断。一般中、小型柱绑扎一点;重型柱或配筋少而细长的柱常绑扎两点甚至两点以上,以减少柱的吊装弯矩。必要时,需经吊装应力和裂缝控制计算后确定。一点绑扎时,绑扎位置在牛腿下面。
按柱吊起后柱身是否能保持垂直状态,分为斜吊法和直吊法,相应的绑扎方法有:斜吊绑扎法和直吊绑扎法。斜吊绑扎法用于柱的宽面抗弯能力满足吊装要求时,此法无须将预制柱翻身,但因起吊后柱身与杯底不垂直,对线就位较难;直吊绑扎法用于柱宽面抗弯能力不足,必须将预制柱翻身后窄面向上,刚度增大,再绑扎起吊,它需要较长的起重杆。
2)柱的起吊。柱的起吊方法,按柱在吊升过程中柱身运动的特点分为旋转法和滑行法;按使用起重机的数量,有单机起吊和双机抬吊。单机起吊的工艺如下:
①旋转法(见图4.6.1)起重机边起钩、边旋转,使柱身绕柱脚旋转而逐渐吊起的方法称为旋转法。其要点是保持柱脚位置不动,并使柱的吊点、柱脚中心和杯11中心三点共圆。其特点是柱吊升中所受拉动较小,但对起重机的机动性要求高。一般采用自行式起萤机。
②滑行法。起吊时起重机不旋转,只起升吊钩,使柱脚在吊钩上升过程中沿着地面逐渐向前滑行,直至柱身直立的方法称为滑行法。其要点是柱的吊点要布置在杯E1旁;并与杯口中心两点共圆弧。其特点是起重机只需转动吊杆,即可将柱子吊装就位,较安全,但滑行过程中柱子受震动。故只有起重机、场地受限时才采用此法(见图4.6.2)。
建设工程教育网整理
}
