  (二)非节奏流水施工

  非节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。

  1. 非节奏流水施工的特点

  (1)各施工过程在各施工段的流水节拍不全相等;

  (2)相邻施工过程的流水步距不尽相等;

  (3)专业工作队数等于施工过程数;

  (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

  2. 流水步距的确定

  累加数列错位相减取大差法的基本步骤如下:

  (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;

  (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;

  (3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。

  [例4.4.5]某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表4.4.1,试确定流水步距。

表4.4.1 某工程流水节拍表

施工过程 施工段
① ② ③ ④
Ⅰ 2 3 2 1
Ⅱ 3 2 4 2
Ⅲ 3 4 2 2

  [解](1)求各施工过程流水节拍的累加数列:

  施工过程Ⅰ:2,5,7,8

  施工过程Ⅱ:3,5,9,11

  施工过程Ⅲ:3,7,9,11

  (2)错位相减求得差数列:

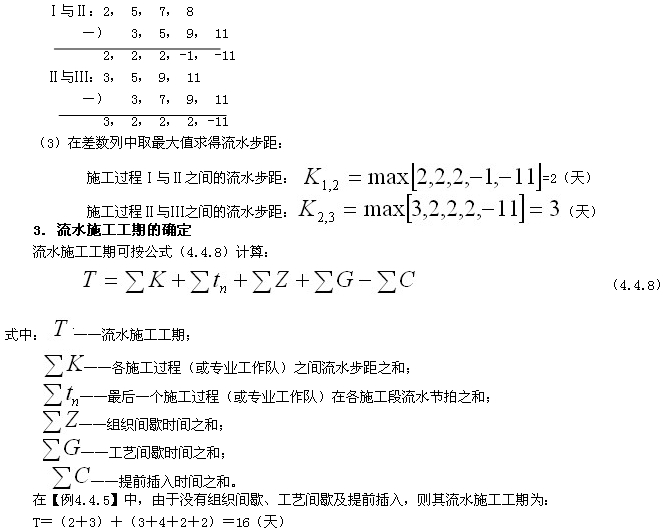

  错位相减求得差数列

  建设工程教育网整理

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011年造价工程师《理论与法规》专家分析(11), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201107/zh04692234515171102159041.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=131071334400000, ReferName=null, ReferURL=null, Keyword=造价工程师辅导,造价工程师考试,造价工程师,理论与, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2011-07-15 15:02:24.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM258883, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2011-07-15 15:02:24.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011年造价工程师《理论与法规》专家分析(11), Link=/new/201107/zh04692234515171102159041.shtml, ContentPageSize=1, Content=

  (二)非节奏流水施工

  非节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。

  1. 非节奏流水施工的特点

  (1)各施工过程在各施工段的流水节拍不全相等;

  (2)相邻施工过程的流水步距不尽相等;

  (3)专业工作队数等于施工过程数;

  (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

  2. 流水步距的确定

  累加数列错位相减取大差法的基本步骤如下:

  (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;

  (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;

  (3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。

  [例4.4.5]某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表4.4.1,试确定流水步距。

表4.4.1 某工程流水节拍表

施工过程 施工段
① ② ③ ④
Ⅰ 2 3 2 1
Ⅱ 3 2 4 2
Ⅲ 3 4 2 2

  [解](1)求各施工过程流水节拍的累加数列:

  施工过程Ⅰ:2,5,7,8

  施工过程Ⅱ:3,5,9,11

  施工过程Ⅲ:3,7,9,11

  (2)错位相减求得差数列:

  错位相减求得差数列
