  5. 线路、关键线路和关键工作

  (1)线路。网络图中从起点节点开始,沿箭头方向顺序通过一系列箭线与节点,最后到达终点节点的通路称为线路。线路既可依次用该线路上的节点编号来表示,也可依次用该线路上的工作名称来表示。线路既可表示为:①-②-③-⑤-⑥也可表示为:支模1→扎筋1→混凝土1→混凝土2.

  (2)关键线路和关键工作。线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,关键线路的长度就是网络计划的总工期。

  在网络计划中,关键线路可能不止一条。而且在网络计划执行过程中,关键线路还会发生转移。

  关键线路上的工作称为关键工作。在网络计划的实施过程中,关键工作的实际进度提前或拖后,均会对总工期产生影响。因此,关键工作的实际进度是工程项目进度控制工作中的重点。

  [例]某分部工程双代号网络计划如下图所示,其关键线路有(     )条。

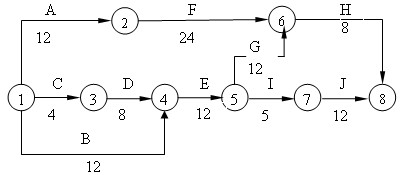

某分部工程双代号网络计划

  A.5
  B.4
  C.3
  D.2

  答案C

  思路:该题的线路有1268,134568,134578,14568,14578,其持续时间分别为44,44,41,44,41.所以关键路线有3条。

建设工程教育网整理

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011年造价工程师《理论与法规》专家分析(13), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201107/zh3253191851517110296521.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=131071359200000, ReferName=null, ReferURL=null, Keyword=造价工程师考试讲义,造价工程师讲义下载,造价工程师, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2011-07-15 15:06:32.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM258954, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2011-07-15 15:06:32.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011年造价工程师《理论与法规》专家分析(13), Link=/new/201107/zh3253191851517110296521.shtml, ContentPageSize=1, Content=

  5. 线路、关键线路和关键工作

  (1)线路。网络图中从起点节点开始,沿箭头方向顺序通过一系列箭线与节点,最后到达终点节点的通路称为线路。线路既可依次用该线路上的节点编号来表示,也可依次用该线路上的工作名称来表示。线路既可表示为:①-②-③-⑤-⑥也可表示为:支模1→扎筋1→混凝土1→混凝土2.

  (2)关键线路和关键工作。线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,关键线路的长度就是网络计划的总工期。

  在网络计划中,关键线路可能不止一条。而且在网络计划执行过程中,关键线路还会发生转移。

  关键线路上的工作称为关键工作。在网络计划的实施过程中,关键工作的实际进度提前或拖后,均会对总工期产生影响。因此,关键工作的实际进度是工程项目进度控制工作中的重点。

  [例]某分部工程双代号网络计划如下图所示,其关键线路有(     )条。

某分部工程双代号网络计划

  A.5
  B.4
  C.3
  D.2

  答案C

  思路:该题的线路有1268,134568,134578,14568,14578,其持续时间分别为44,44,41,44,41.所以关键路线有3条。
