  3. 时间参数

  时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

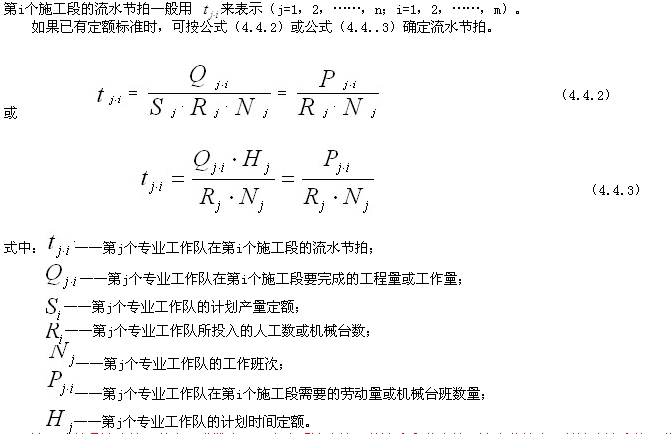

  (1)流水节拍。流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。第j个专业工作队在

流水步距

  流水节拍是流水施工的主要参数之一,它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。

  [例]有一条200米长沟槽,其土方为1760m3,按流水施工分为四段,每段人工挖土作业队合理组成为20人,为加快进度采用两班倒施工,已知劳动定额为0.5工日/ m3,则挖土施工的流水节拍为(  )天。
  A、22
  B、44
  C、5.5
  D、11

  答案:C

  思路:每段的工程量为1760/4=440m3,流水节拍=440/((20*1/0.5)*2)

  (2)流水步距。流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。流水步距一般用流水步距来表示,其中j(j=1,2,……,n-1)为专业工作队或施工过程的编号。它是流水施工的主要参数之一。

  流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距的总数为n-1个。

  流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍及流水施工的组织方式。

  (3)流水施工工期。流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。流水施工工期一般均不是整个工程的总工期。

建设工程教育网整理

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011年造价工程师《理论与法规》专家分析(7), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201107/zh598820494415171102167201.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=131071226000000, ReferName=null, ReferURL=null, Keyword=造价工程师课程,造价工程师辅导,造价工程师资料,时, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2011-07-15 14:44:20.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM259017, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2011-07-15 14:44:20.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011年造价工程师《理论与法规》专家分析(7), Link=/new/201107/zh598820494415171102167201.shtml, ContentPageSize=1, Content=

  3. 时间参数

  时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

  (1)流水节拍。流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。第j个专业工作队在

流水步距

  流水节拍是流水施工的主要参数之一,它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。

  [例]有一条200米长沟槽,其土方为1760m3,按流水施工分为四段,每段人工挖土作业队合理组成为20人,为加快进度采用两班倒施工,已知劳动定额为0.5工日/ m3,则挖土施工的流水节拍为(  )天。
  A、22
  B、44
  C、5.5
  D、11

  答案:C

  思路:每段的工程量为1760/4=440m3,流水节拍=440/((20*1/0.5)*2)

  (2)流水步距。流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。流水步距一般用流水步距来表示,其中j(j=1,2,……,n-1)为专业工作队或施工过程的编号。它是流水施工的主要参数之一。

  流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距的总数为n-1个。

  流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍及流水施工的组织方式。

  (3)流水施工工期。流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。流水施工工期一般均不是整个工程的总工期。
