(3)工作自由时差的判定。
1)以终点节点为完成节点的工作,其自由时差应等于计划工期与本工作最早完成时间之差。事实上,以终点节点为完成节点的工作,其自由时差与总时差必然相等。
2)其它工作的自由时差就是该工作箭线中波形线的水平投影长度。但当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的最短者为该工作的自由时差。
(4)工作最迟开始时间和最迟完成时间的判定。
1)工作的最迟开始时间等于本工作的最早开始时间与其总时差之和。
2)工作的最迟完成时间等于本工作的最早完成时间与其总时差之和。

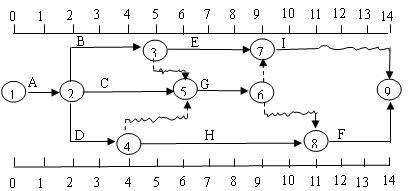

[例]某分部工程双代号时标网络计划如下图所示,从该计划所能得到的信息有( )。
A.工作B的总时差为3天
B.工作C的总时差为2天
C.工作D 为非关键工作
D.工作E 的总时差为3天
E.工作G的自由时差为0天
答案:ABDE
建设工程教育网整理
, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011造价工程师《理论与法规》教材讲解(6), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201107/zh770761341917110226561.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=131105533100000, ReferName=null, ReferURL=null, Keyword=造价工程师考试资料,造价工程师,理论与法规,工作自, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2011-07-19 14:02:11.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM259058, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2011-07-19 14:02:11.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011造价工程师《理论与法规》教材讲解(6), Link=/new/201107/zh770761341917110226561.shtml, ContentPageSize=1, Content=(3)工作自由时差的判定。
1)以终点节点为完成节点的工作,其自由时差应等于计划工期与本工作最早完成时间之差。事实上,以终点节点为完成节点的工作,其自由时差与总时差必然相等。
2)其它工作的自由时差就是该工作箭线中波形线的水平投影长度。但当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的最短者为该工作的自由时差。
(4)工作最迟开始时间和最迟完成时间的判定。
1)工作的最迟开始时间等于本工作的最早开始时间与其总时差之和。
2)工作的最迟完成时间等于本工作的最早完成时间与其总时差之和。
[例]某分部工程双代号时标网络计划如下图所示,从该计划所能得到的信息有( )。
A.工作B的总时差为3天
B.工作C的总时差为2天
C.工作D 为非关键工作
D.工作E 的总时差为3天
E.工作G的自由时差为0天
答案:ABDE
建设工程教育网整理
}
