  3.砖墙砌筑的基本要求

  (1)横平竖直。砌体的水平灰缝应平直,竖向灰缝应垂直对齐,不得游丁走缝。

  (2)砂浆饱满。砌体水平灰缝的砂浆饱满度要达到80%以上,水平灰缝和竖缝的厚度规定为10±2mm.砂浆的和易性好,砖湿润得当都是保证砂浆饱满的前提条件。

  (3)上下错缝。为保证墙体的整体性和传力有效,砖块的排列方式应遵循内外搭接、上下错缝的原则。砖块错缝搭接长度不应小于1/4砖长。

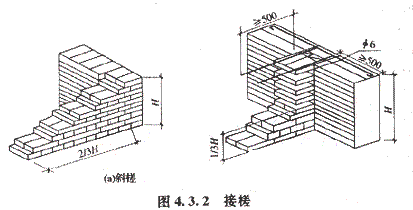

  (4)接槎可靠。接槎即先砌砌体与后砌砌体之间的接合。接槎方式的合理与否,对砌体质量和建筑物整体性影响极大。留槎处的灰缝砂浆不易饱满,故应少留槎。接槎主要有两种方式:斜槎和直槎,见图4.3.2.斜槎长度不应小于高度的2/3.留斜槎确有困难时,才可留直槎。地震区不得留直槎,直槎必须做成阳槎,并加设拉结筋。拉结筋沿墙高每500mm留一层,每120mm厚墙留一根,但每层最少为两根。

图

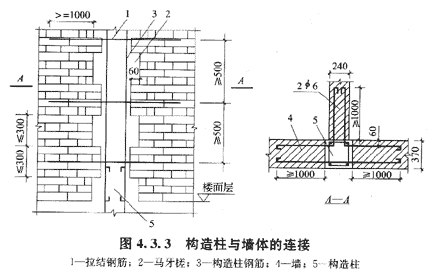

  设置钢筋混凝土构造柱的砌体,应按先砌墙后浇柱的施工程序进行。构造柱与墙体的连接处应砌成马牙槎,从每层柱脚开始,先退后进,每一马牙槎沿高度方向的尺寸不宜超过300mm.沿墙高每500mm设2φ6拉结钢筋,每边伸人墙内不宜小于1m.预留伸出的拉结钢筋,不得在施工中任意反复弯折,如有歪斜、弯曲,在浇灌混凝土之前,应校正到准确位置并绑扎牢固(图4.3.3)

图

  在浇灌砖砌体构造柱混凝土前,必须将砌体和模板浇水润湿,并将模板内的落地灰、砖碴和其他杂物清除干净。构造柱混凝土可分段浇灌,每段高度不宜大于2m,在施工条件较好并能确保浇灌密实时,亦可每层浇灌一次。浇灌混凝土前,在结合面处先注入适量水泥砂浆(构造柱混凝土配比相同的去石子水泥砂浆),再浇灌混凝土。振捣时,振捣器应避免触碰砖墙,严禁通过砖墙传递振动。

  填充墙、隔墙应分别采取措施与周边构件可靠连接。必须把预埋在柱中的拉结钢筋砌入墙内。拉结钢筋的规格、数量、间距、长度应符合设计要求。填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。拉结钢筋或网片应置于灰缝中,竖向位置偏差不应超过一皮高度。

  填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,再采用侧砖、或立砖、或砌块斜砌挤紧,其倾斜度宜为60°左右。

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=09年造价工程师建设工程技术与计量(土建)精华(174), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/64_75__/2009_11_10_zh793125543901119002278851.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=125781676400000, ReferName=null, ReferURL=null, Keyword=造价工程师,土建,复习资料,辅导资料, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2009-11-10 09:32:44.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM260003, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2009-11-10 09:32:44.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=09年造价工程师建设工程技术与计量(土建)精华(174), Link=/new/64_75__/2009_11_10_zh793125543901119002278851.shtml, ContentPageSize=1, Content=

  3.砖墙砌筑的基本要求

  (1)横平竖直。砌体的水平灰缝应平直,竖向灰缝应垂直对齐,不得游丁走缝。

  (2)砂浆饱满。砌体水平灰缝的砂浆饱满度要达到80%以上,水平灰缝和竖缝的厚度规定为10±2mm.砂浆的和易性好,砖湿润得当都是保证砂浆饱满的前提条件。

  (3)上下错缝。为保证墙体的整体性和传力有效,砖块的排列方式应遵循内外搭接、上下错缝的原则。砖块错缝搭接长度不应小于1/4砖长。

  (4)接槎可靠。接槎即先砌砌体与后砌砌体之间的接合。接槎方式的合理与否,对砌体质量和建筑物整体性影响极大。留槎处的灰缝砂浆不易饱满,故应少留槎。接槎主要有两种方式:斜槎和直槎,见图4.3.2.斜槎长度不应小于高度的2/3.留斜槎确有困难时,才可留直槎。地震区不得留直槎,直槎必须做成阳槎,并加设拉结筋。拉结筋沿墙高每500mm留一层,每120mm厚墙留一根,但每层最少为两根。

图

  设置钢筋混凝土构造柱的砌体,应按先砌墙后浇柱的施工程序进行。构造柱与墙体的连接处应砌成马牙槎,从每层柱脚开始,先退后进,每一马牙槎沿高度方向的尺寸不宜超过300mm.沿墙高每500mm设2φ6拉结钢筋,每边伸人墙内不宜小于1m.预留伸出的拉结钢筋,不得在施工中任意反复弯折,如有歪斜、弯曲,在浇灌混凝土之前,应校正到准确位置并绑扎牢固(图4.3.3)

图

  在浇灌砖砌体构造柱混凝土前,必须将砌体和模板浇水润湿,并将模板内的落地灰、砖碴和其他杂物清除干净。构造柱混凝土可分段浇灌,每段高度不宜大于2m,在施工条件较好并能确保浇灌密实时,亦可每层浇灌一次。浇灌混凝土前,在结合面处先注入适量水泥砂浆(构造柱混凝土配比相同的去石子水泥砂浆),再浇灌混凝土。振捣时,振捣器应避免触碰砖墙,严禁通过砖墙传递振动。

  填充墙、隔墙应分别采取措施与周边构件可靠连接。必须把预埋在柱中的拉结钢筋砌入墙内。拉结钢筋的规格、数量、间距、长度应符合设计要求。填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。拉结钢筋或网片应置于灰缝中,竖向位置偏差不应超过一皮高度。

  填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,再采用侧砖、或立砖、或砌块斜砌挤紧,其倾斜度宜为60°左右。

}
