信息详情页

Tue Jun 12 15:58:48 CST 2018

{CKECommentFlag=N, Attribute=0, PlatformAttribute=3, _PageIndex=0, ID=163663, PageTitles=null, BodyText=

  2.砌块吊装顺序

  砌块的吊装一般按施工段依次进行,其次序为先外后内、先远后近、先下后上,在相邻施工段之间留阶梯形斜槎。

  砌块砌筑时应从转角处或定位砌块处开始的外墙同时砌筑,砌筑应满足错缝搭接、横平竖直、表面清洁的要求。

  3.砌块砌筑的主要工序

  (1)铺灰。采用稠度良好(5~7cm)的水泥砂浆,铺3~5m长的水平缝,夏季及寒冷季节应适当缩短,铺灰应均匀平整。

  (2)砌块安装就位。采用摩擦式夹具,按砌块排列图将所需砌块吊装就位。砌块就位应对准位置徐徐下落,使夹具中心尽可能与墙中心线在同一垂直面上,砌块光面在同一侧,垂直落于砂浆层上,待砌块安放稳妥后,才可松开夹具。

  (3)校正。用线坠和托线板检查垂直度,用拉准线的方法检查水平度。用撬棍、木槌调整偏差。

  (4)灌缝。采用砂浆灌竖缝,两侧用夹板夹住砌块,超过3cm宽的竖缝采用不低于

  C20的细石混凝土灌缝,收水后进行嵌缝,即原浆勾缝。此后,一般不应再撬动砌块,以防破坏砂浆的粘结力。

  (5)镶砖。当砌块间出现较大竖缝或过梁找平时,应镶砖。采用MU10级以上的红砖,最后一皮用工砖镶砌。镶砖工作必须在砌块校正后即刻进行,镶砖时应注意使砖的竖缝灌密实。

  4.砌块施工工艺要求

  砌筑前应清除砌块表面的污物及黏土,并对砌块作外观检查。砌筑砌块从转角处或定位砌块处开始,内外墙应同时砌筑,纵横墙交接处应交错搭砌,每个楼层砌筑完成后应复核标高,如有误差须找平校正。

  砌块应底面朝上反砌于墙上。小砌块砌体应分皮错缝搭砌,上下皮搭砌长度不得小于90mm。当搭砌长度不满足上述要求时,应在水平灰缝内设置钢筋网片。但竖向通缝仍不得超过2皮砌块。中型砌块搭砌长度不得小于块高的1/3,也不可小于150mm。

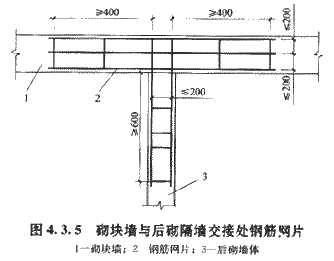

  砌块墙与后砌隔墙交接处,应沿墙高每400mm在水平灰缝内设置不少于2φ4、横筋间距不大于200mm的焊接钢筋网片(图4.3.5)

图

  砌块建筑在相邻施工段之间或临时间断处的高度差不应超过一个楼层,斜槎水平投影长度不应小于高度的2/3。附墙垛应与墙体同时交错搭砌。

  砌块砌筑应做到横平竖直,砌体表面平整清洁,砂浆饱满。砌块水平灰缝的砂浆饱满度不得低于90%;竖缝的砂浆饱满度不得低于80%;砌筑中不得出现瞎缝、透明缝。小型砌块水平灰缝厚度和竖向灰缝的宽度控制在8~12mm中型砌块水平与垂直灰缝一般为15~20mm(包括灌浆缝),偏差为气+10-5mm,对于超过30mm的垂直缝应用细石混凝土灌实,其标号不低于C20。

  砌块就位并经校正平直、灌垂直缝后,随即进行水平和垂直缝的勒缝(原浆勾缝),勒缝深度一般为3~5mm。灌垂直缝后的砌块不得撬动,如发生移动,应重新铺砌。预制板、梁、圈梁安装时必须坐浆。

  小砌块用于框架填充墙时,应与框架中预埋的拉结筋连接,当填充墙砌至顶面最后一皮,与上部结构的接触处宜用实心小砌块斜砌楔紧。对设计规定的洞口、管道、沟槽和预埋件等,应在砌筑时预留或预埋,严禁在砌好的墙体上打凿。在小砌块墙体中不得预留水平沟槽。

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2010年造价工程师建设工程技术与计量(土建)精华(1), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/64_75__/2009_11_18_zh1632019811190028541.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=125850641000000, ReferName=null, ReferURL=null, Keyword=造价工程师,土建,考试资料,辅导资料,复习资料, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2009-11-18 09:06:50.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM260007, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2009-11-18 09:06:50.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2010年造价工程师建设工程技术与计量(土建)精华(1), Link=/new/64_75__/2009_11_18_zh1632019811190028541.shtml, ContentPageSize=1, Content=

  2.砌块吊装顺序

  砌块的吊装一般按施工段依次进行,其次序为先外后内、先远后近、先下后上,在相邻施工段之间留阶梯形斜槎。

  砌块砌筑时应从转角处或定位砌块处开始的外墙同时砌筑,砌筑应满足错缝搭接、横平竖直、表面清洁的要求。

  3.砌块砌筑的主要工序

  (1)铺灰。采用稠度良好(5~7cm)的水泥砂浆,铺3~5m长的水平缝,夏季及寒冷季节应适当缩短,铺灰应均匀平整。

  (2)砌块安装就位。采用摩擦式夹具,按砌块排列图将所需砌块吊装就位。砌块就位应对准位置徐徐下落,使夹具中心尽可能与墙中心线在同一垂直面上,砌块光面在同一侧,垂直落于砂浆层上,待砌块安放稳妥后,才可松开夹具。

  (3)校正。用线坠和托线板检查垂直度,用拉准线的方法检查水平度。用撬棍、木槌调整偏差。

  (4)灌缝。采用砂浆灌竖缝,两侧用夹板夹住砌块,超过3cm宽的竖缝采用不低于

  C20的细石混凝土灌缝,收水后进行嵌缝,即原浆勾缝。此后,一般不应再撬动砌块,以防破坏砂浆的粘结力。

  (5)镶砖。当砌块间出现较大竖缝或过梁找平时,应镶砖。采用MU10级以上的红砖,最后一皮用工砖镶砌。镶砖工作必须在砌块校正后即刻进行,镶砖时应注意使砖的竖缝灌密实。

  4.砌块施工工艺要求

  砌筑前应清除砌块表面的污物及黏土,并对砌块作外观检查。砌筑砌块从转角处或定位砌块处开始,内外墙应同时砌筑,纵横墙交接处应交错搭砌,每个楼层砌筑完成后应复核标高,如有误差须找平校正。

  砌块应底面朝上反砌于墙上。小砌块砌体应分皮错缝搭砌,上下皮搭砌长度不得小于90mm。当搭砌长度不满足上述要求时,应在水平灰缝内设置钢筋网片。但竖向通缝仍不得超过2皮砌块。中型砌块搭砌长度不得小于块高的1/3,也不可小于150mm。

  砌块墙与后砌隔墙交接处,应沿墙高每400mm在水平灰缝内设置不少于2φ4、横筋间距不大于200mm的焊接钢筋网片(图4.3.5)

图

  砌块建筑在相邻施工段之间或临时间断处的高度差不应超过一个楼层,斜槎水平投影长度不应小于高度的2/3。附墙垛应与墙体同时交错搭砌。

  砌块砌筑应做到横平竖直,砌体表面平整清洁,砂浆饱满。砌块水平灰缝的砂浆饱满度不得低于90%;竖缝的砂浆饱满度不得低于80%;砌筑中不得出现瞎缝、透明缝。小型砌块水平灰缝厚度和竖向灰缝的宽度控制在8~12mm中型砌块水平与垂直灰缝一般为15~20mm(包括灌浆缝),偏差为气+10-5mm,对于超过30mm的垂直缝应用细石混凝土灌实,其标号不低于C20。

  砌块就位并经校正平直、灌垂直缝后,随即进行水平和垂直缝的勒缝(原浆勾缝),勒缝深度一般为3~5mm。灌垂直缝后的砌块不得撬动,如发生移动,应重新铺砌。预制板、梁、圈梁安装时必须坐浆。

  小砌块用于框架填充墙时,应与框架中预埋的拉结筋连接,当填充墙砌至顶面最后一皮,与上部结构的接触处宜用实心小砌块斜砌楔紧。对设计规定的洞口、管道、沟槽和预埋件等,应在砌筑时预留或预埋,严禁在砌好的墙体上打凿。在小砌块墙体中不得预留水平沟槽。

}
