信息详情页
Tue Jun 12 15:58:48 CST 2018
{CKECommentFlag=N, Attribute=0, PlatformAttribute=3, _PageIndex=0, ID=163720, PageTitles=null, BodyText= 新规范中把原来措施项目中含有的混凝土、钢筋混凝土模板及支架,脚手架去掉;把原有的环境保护、文明施工、安全施工、临时设施 四项合并为“安全文明施工”;施工排水降水拆分为两项;新增“冬雨季施工” ,“地上地下设施,建筑物的临时保护设施”两项。
5.综合单价构成的变化
综合单价=人工费+材料费+机械费+管理费+利润+由投标人承担的风险费用+其他项目清单中的材料暂估价
由投标人承担的风险费用:根据我国工程建设特点,投标人应完全承担的风险是技术风险和管理风险,如管理费和利润;应有限度承担的是市场风险,如材料价格、施工机械使用费等的风险,应完全不承担的是法律、法规、规章和政策变化的风险。所以综合单价中不包含规费和税金。材料价格的风险宜控制在5%以内,施工机械使用费的风险可控制在 10%以内,超过者予以调整。

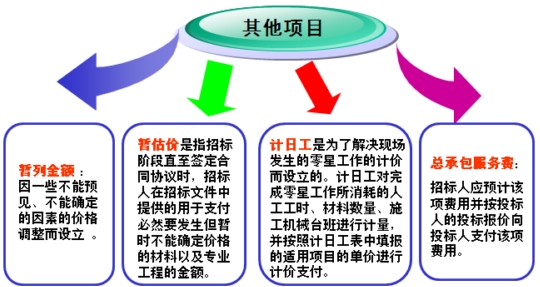

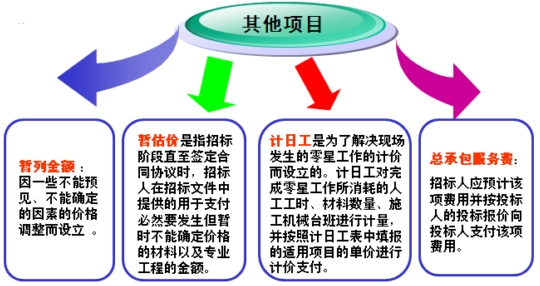

其他项目清单中的材料暂估价:为方便合同管理,需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料费,以方便投标人组价。暂估价中的材料单价应按照工程造价管理机构发布的工程造价信息或参考市场价格确定 .
6.计价规则的补充


, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=新《建设工程工程量清单计价规范》重点解析(七), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=wanglihong, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/64_75__/2009_3_24_wa59822429101423900258561.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=123786112900000, ReferName=null, ReferURL=null, Keyword=建设工程工程量清单计价规范,造价工程师考试,造价工, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2009-03-24 10:18:49.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent=
CKECommentFlag=N
PrevContent=
Staticize=
CommentEnable=
CommentEndTime=
CommentStartTime=
ContentWorkflowInstanceID=
, Prop1=PM260064, Prop2=0, Prop3=null, Prop4=null, AddUser=wanglihong, AddTime=2009-03-24 10:18:49.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=新《建设工程工程量清单计价规范》重点解析(七), Link=/new/64_75__/2009_3_24_wa59822429101423900258561.shtml, ContentPageSize=1, Content= 新规范中把原来措施项目中含有的混凝土、钢筋混凝土模板及支架,脚手架去掉;把原有的环境保护、文明施工、安全施工、临时设施 四项合并为“安全文明施工”;施工排水降水拆分为两项;新增“冬雨季施工” ,“地上地下设施,建筑物的临时保护设施”两项。
5.综合单价构成的变化
综合单价=人工费+材料费+机械费+管理费+利润+由投标人承担的风险费用+其他项目清单中的材料暂估价
由投标人承担的风险费用:根据我国工程建设特点,投标人应完全承担的风险是技术风险和管理风险,如管理费和利润;应有限度承担的是市场风险,如材料价格、施工机械使用费等的风险,应完全不承担的是法律、法规、规章和政策变化的风险。所以综合单价中不包含规费和税金。材料价格的风险宜控制在5%以内,施工机械使用费的风险可控制在 10%以内,超过者予以调整。
其他项目清单中的材料暂估价:为方便合同管理,需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料费,以方便投标人组价。暂估价中的材料单价应按照工程造价管理机构发布的工程造价信息或参考市场价格确定 .
6.计价规则的补充


}
